domingo, 27 de octubre de 2024

  El titular de la SICT presentó informe de acciones por fenómeno natural, ante la presidenta Claudia Sheinbaum Pardo



·       En total se atendieron 8 mil 382 afectaciones: en Guerrero fueron 433 incidencias en la Red Carretera Federal y 7 mil 590 de la Red Estatal, mientras que en Oaxaca se presentaron 300 en la Red Federal y 59 en la Red Estatal



   •      Se reconstruirán 6 puentes en la entidad guerrerense




Por el huracán John en Guerrero, la Secretaría de Infraestructura, Comunicaciones y Transportes (SICT) atendió 433 incidencias en mil kilómetros de la Red Carretera Federal y 7 mil 590 de la Red Estatal que afectaron a cerca de 4 mil kilómetros; acciones similares se tomaron en Oaxaca, dio a conocer el titular de la dependencia, Jesús Antonio Esteva Medina.



Durante el “Informe General de las Acciones por el Huracán John”, que encabezó la presidenta Claudia Sheinbaum Pardo, en compañía de la gobernadora de Guerrero, Evelyn Salgado Pineda, y el gobernador de Oaxaca, Salomón Jara Cruz, el Secretario destacó que tanto en Guerrero como en Oaxaca se tienen liberados todos los pasos por las Red Federal y Estatal para la llegada a los diferentes municipios, por lo que pasa la emergencia.



Desde los primeros días en que el huracán afectó a esas entidades, la SICT implementó trabajos para liberar la Red Federal y se apoyó al gobierno de Guerrero en la Red Estatal



En Guerrero está en proyecto reconstruir 6 puentes dañados en beneficio de millones de habitantes, indicó.



En la Red Carretera Federal de la región guerrerense se llevaron a cabo 18 cortes a la circulación, reabiertos en los primeros 5 días posteriores al meteoro; 6 puentes fueron atendidos con pasos temporales en 24 horas y en uno de los casos 7 días después del huracán.



Se retiraron más de 350 mil metros cúbicos de deslaves y derrumbes. Y el periodo de ejecución de liberación de la Red Federal fue entre el 28 de septiembre al 21 de octubre.



En la Red Estatal se afectaron 63 puentes que se liberaron en 7 días; se realizó el retiro de un millón 875 mil metros cúbicos de tierra derivada de derrumbes y 791 mil metros cúbicos producto de deslaves.



Para el desarrollo de las labores se emplearon a 874 trabajadores y técnicos, 484 máquinas en 191 frentes de trabajo simultáneos. Se retiraron casi 3 millones de metros cúbicos de material.



Esteva Medina resaltó que en coordinación con el gobierno del estado y diferentes áreas que nombró la Presidenta, se llevó a cabo la limpieza de la zona de la colonia Zapata; se retiraron 90 mil metros cúbicos de material de deslaves y desazolves.



Había hasta un nivel de metro y medio de tierra, añadió; la limpieza se realizó con el apoyo de 115 trabajadores, 30 retroexcavadoras y 60 camiones de carga.



En el Puente Tlapaneco I en 24 horas se restituyó el paso. Sin embargo, en la reconstrucción se estará construyendo una sección adicional del puente.


En el Puente en la Carretera Acapulco-Pinotepa Nacional km 106+000, que básicamente se llevó el drenaje, en 24 horas se restituyó el paso, y el proyecto contempla la reconstrucción de una parte del puente.



En el Puente Ing. Alfredo Mendizábal se llevaron 7 días de trabajos para restituir el paso. Y el proyecto de reconstrucción será el ampliar una sección. Aquí fueron 17 mil metros cúbicos de material que se rellenó para este paso provisional.



Puente La Olla en la carretera Cuernavaca-Chilpancingo, aquí son 4 mil metros cúbicos de uno de los taludes, el cual se reconstruirá ampliando una sección más para darle mayor capacidad al paso del río.



Puente de la Carretera Chilpancingo-Acapulco km 30+900. Se utilizaron 5 mil 300 metros cúbicos de material de relleno; este es el caso en donde sólo había un drenaje y en la reconstrucción se hará una sección amplia con muros de contención a los lados.



Puente Omitlán en el cual hay acceso por otros tramos carreteros a las poblaciones, se restituyó el paso peatonal. Y la reconstrucción se llevará a mediados del próximo año, donde estaremos construyendo un puente más alto y más extenso.



El secretario Esteva Medina refirió también a la restitución de un muro en la Unidad Infonavit en Alta Progreso y se está procediendo a la estabilización y al reforzamiento de este muro que va a llevar 8 semanas su ejecución.



El titular de la SICT destacó las acciones que se tomaron en Oaxaca, tras el paso del huracán John.



Oaxaca



En esta región en donde la Red Federal cuenta con cerca de mil km, se registraron 300 incidencias, 9 cortes carreteros reabiertos a la circulación en los primeros 5 días posteriores al evento, 2 puentes atendidos con pasos temporales dentro de los primeros 15 días y retiro de más de 200 mil metros cúbicos de tierra en deslaves y derrumbes.



En el caso de la Red Estatal con 12 mil 800 km de carreteras, aproximadamente, hubo 59 incidencias atendidas dentro de los primeros 15 días, retiro de 420 mil metros cúbicos de tierra derivada de deslaves y 343 mil metros cúbicos de derrumbes, y finalmente un periodo de ejecución al 27 de octubre.



Aquí participaron 192 trabajadores, 170 máquinas, 127 frentes de trabajo simultáneos.

LIBERADOS TODOS LOS PASOS DE LA RED FEDERAL Y ESTATAL DE GUERRERO Y OAXACA AFECTADOS POR HURACÁN JOHN: JESÚS ESTEVA MEDINA

Read More

lunes, 2 de noviembre de 2020

  • Capufe trabaja en la reparación del kilómetro 37 del camino Las Choapas-Raudales-Ocozocoautla


La Secretaría de Comunicaciones y Transportes (SCT) atiende, en distintos frentes, los daños ocasionados por las fuertes lluvias que dejó a su paso la tormenta tropical Zeta y el frente frío número 9.

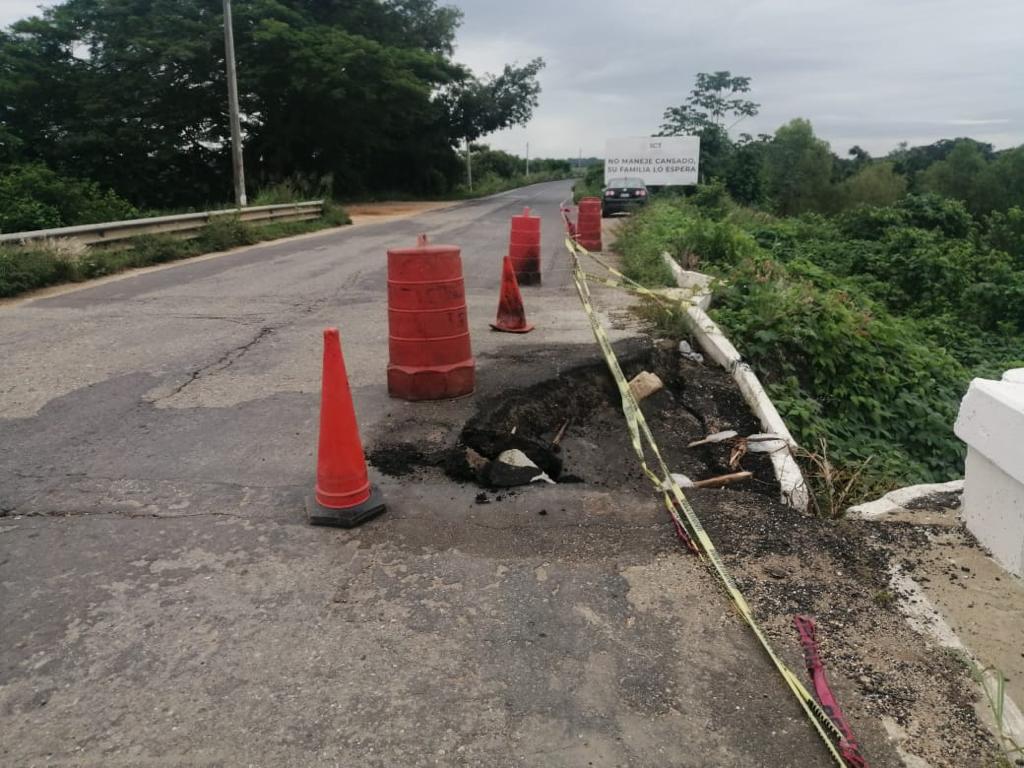

En Veracruz, sobre la carretera federal Cd. Alemán-Sayula, tramo CD. Alemán - Río Jimba, Km. 56+989, el puente Tesechoacán sufrió un asentamiento de 3 por 2 metros. Los escurrimientos pluviales provocaron fuga de material entre la separación del cono de derrame y el alero, que presenta algunas fracturas.


Por lo que se exhorta a quienes transitan por dicha vía, con el fin de evitar mayores incidentes, que lo hagan con precaución y atendiendo las indicaciones viales.

Mientras tanto, ingenieros y especialistas del Centro SCT Veracruz atienden la emergencia, al tiempo que monitorean el resto de la red federal libre de peaje.

Caminos y Puentes Federales (Capufe) trabaja en la reparación del daño en el kilómetro 37 del camino directo Las Choapas-Raudales-Ocozocautla, en el estado de Veracruz, ocasionado por el colapso de una obra de drenaje, derivada de las fuertes lluvias que se han presentado en la entidad por la tormenta tropical Zeta y por el frente frio número 9.

En Tabasco, el puente La Pigua III presentó una falla en el muro de contención de acceso, trabajadores de la SCT se encuentran en el lugar para iniciar los trabajos de rehabilitación. El tráfico vehicular está controlado en 3 de los 5 carriles.

La circulación para todo tipo de vehículos se encuentra cerrada, por lo que se utiliza como vía alterna, la carretera libre.

En Chiapas, un deslave obstruye un carril de circulación en el kilómetro 39, tramo Playas de Catazajá - Xhanil – Rancho Nuevo, carretera Playas de Catazajá – Rancho Nuevo, entronque Tuxtla Gutiérrez –Cd. Cuauhtémoc. Cuadrillas de trabajadores atienden el problema.

En Yucatán persisten los tirantes de agua en la carretera Valladolid – Río Lagartos, tramo Tizimín–Río Lagartos debido a los fenómenos meteorológicos que han azotado a la región nororiente del estado en menos de 20 días.

La SCT reitera su llamado a los conductores a manejar con precaución, disminuir la velocidad y respetar los señalamientos preventivos.
